Progreso Park Lofts Airport

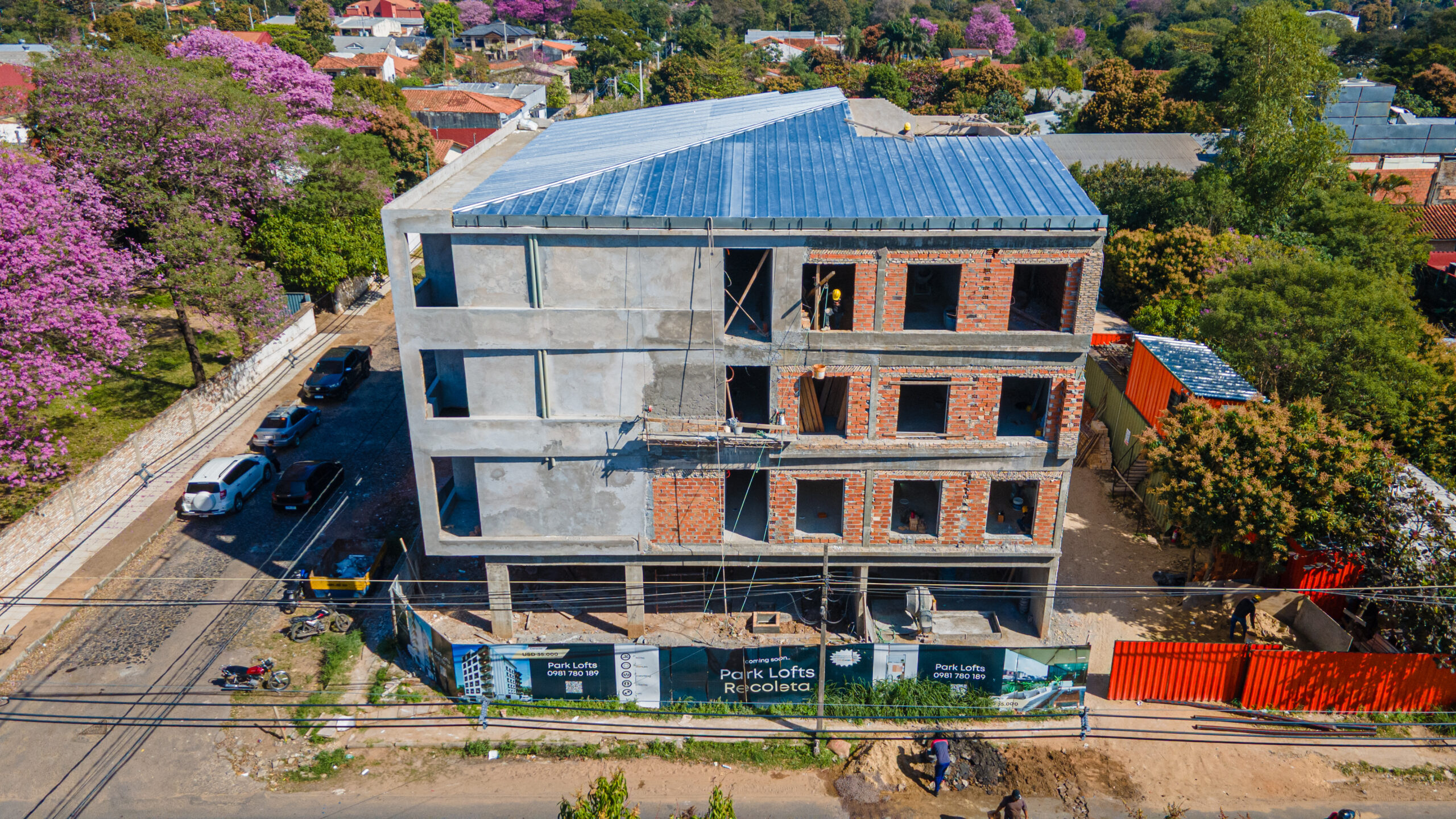

En este video mostramos el avance actual de la obra, grabado en abril de 2025 – con impactantes tomas aéreas desde un dron.

Estado en Agosto:

  • Estructura de concreto: 100%

  • Mampostería: 89%

  • Revoque exterior: 80%

  • Revoque interior: 61%

  • Instalaciones sanitarias: 67%

  • Sistemas de protección contra incendios: 65%

  • Contrapiso y revestimientos de piso: 46%

  • Aislamiento: 50%

  • Instalaciones eléctricas: 40%

  • Ventanas: 20% (instalación de premarcos)

  • Pintura: 15% (inicio de la aplicación de masilla)

  • Techo: 60% (estructura metálica completada, instalación de láminas termoacústicas en progreso)


Estado en Septiembre:

El desarrollo se encuentra en fase avanzada, enfocándose en trabajos de acabado y sistemas especializados:

  • Pavimentación del estacionamiento en planta baja: en instalación

  • Puertas cortafuegos: instaladas en Planta Baja y Nivel 1

  • Sistema de presurización de escaleras: en preparación

  • Cableado de apartamentos Nivel 1: en progreso

  • Pisos, zócalos y lechada Nivel 1: avanzando

  • Aberturas de aluminio: vidrios en Nivel 1, marcos en Nivel 2

  • Los trabajos exteriores incluyen revoque de la fachada posterior y preparación del nivel de azotea

  • Barandillas metálicas de escaleras están siendo instaladas del Nivel 3 hacia abajo


Estado en Octubre:

Park Lofts Airport continúa haciendo avances notables apenas 10 meses después del inicio de la construcción en diciembre, aproximándose a la conclusión. El edificio está casi listo para recibir a los primeros estudiantes de universidades cercanas como UMAX.

Destacados Recientes:

  • Nivel 1:

    • 100% de finalización de pisos, revestimientos, puertas de madera y ventanas de aluminio

    • Rieles de distribución eléctrica y cableado interno están 90% completos, faltando solo detalles finales

  • Nivel 2:

    • Piso de porcelanto 90% completo; pisos de baño 30% instalados

    • Revestimientos de pared de baño con 25% de progreso; ventanas de aluminio totalmente instaladas

    • Rieles de distribución eléctrica y cableado interno 90% finalizados

  • Infraestructura Hídrica:

    • Instalación de dos tanques superiores (10.000 litros cada uno) y un tanque inferior (15.000 litros) totalmente completada

    • Montaje final de accesorios en progreso

  • Planta Baja:

    • Pavimentación 100% finalizada, dentro del cronograma y totalmente funcional

  • Fachada/Exterior:

    • Progreso del revoque exterior en 35%, avanzando constantemente hacia la finalización
