Andamento da Obra Park Lofts Airport
Status em agosto de 2025:

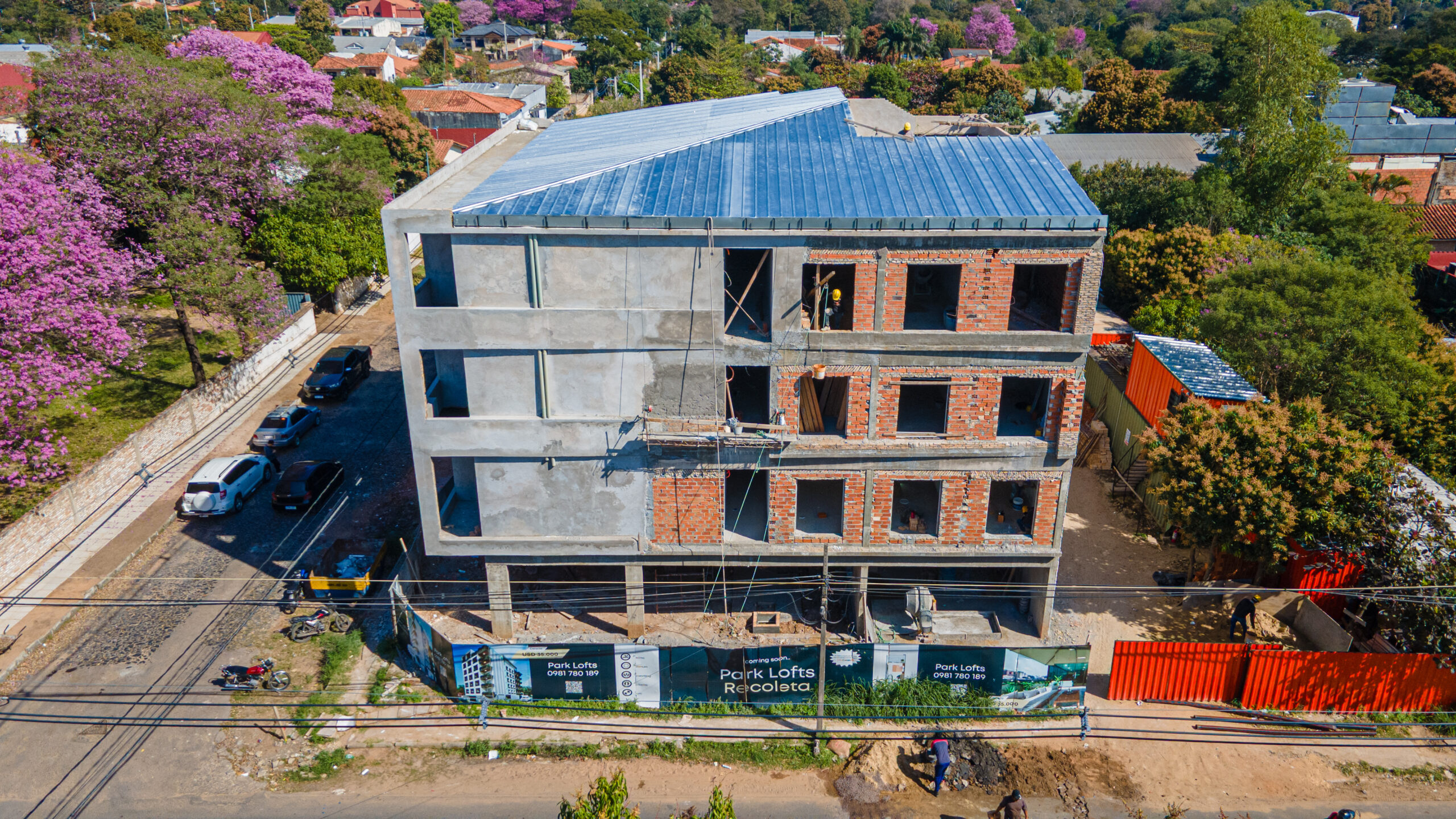

Estrutura de concreto: 100%
Alvenaria: 89%
Reboco externo: 80%
Reboco interno: 61%
Instalações sanitárias: 67%
Sistemas de proteção contra incêndio: 65%
Contrapiso e revestimentos de piso: 46%
Isolamento: 50%
Instalações elétricas: 40%
Janelas: 20% (instalação dos pré-marcos)
Pintura: 15% (início da aplicação de massa corrida)
Cobertura: 60% (estrutura metálica concluída, instalação das chapas termoacústicas em andamento)
Status em setembro de 2025:
O empreendimento encontra-se em fase avançada, com foco em trabalhos de acabamento e sistemas especializados:
Pavimentação do estacionamento no térreo: em instalação
Portas corta-fogo: instaladas no Térreo e no Nível 1
Sistema de pressurização das escadas: em preparação
Cabeamento dos apartamentos Nível 1: em execução
Pisos, rodapés e rejuntamento Nível 1: em andamento
Esquadrias de alumínio: vidros no Nível 1, caixilhos no Nível 2
Os trabalhos externos incluem reboco da fachada posterior e preparação do nível da cobertura
Guarda-corpos metálicos das escadas estão sendo instalados do Nível 3 para baixo
Status em outubro de 2025:
Park Lofts Airport continua apresentando progresso notável apenas 10 meses após o início da obra em dezembro de 2024, aproximando-se da conclusão. O edifício está quase pronto para receber os primeiros estudantes de universidades próximas como a UMAX.
Destaques recentes:
Nível 1:
100% de conclusão dos pisos, revestimentos, portas de madeira e janelas de alumínio
Trilhos de distribuição elétrica e cabeamento interno com 90% concluídos, restando apenas detalhes finais
Nível 2:
Pisos em porcelanato com 90% concluídos; pisos dos banheiros com 30% instalados
Revestimentos de paredes dos banheiros com 25% de avanço; janelas de alumínio totalmente instaladas
Trilhos de distribuição elétrica e cabeamento interno com 90% concluídos
Infraestrutura de água:
Instalação de dois reservatórios superiores (10.000 litros cada) e um reservatório inferior (15.000 litros) totalmente concluída
Montagem final dos acessórios em andamento
Térreo:
Piso intertravado concluído em 100%, dentro do cronograma e totalmente funcional
Fachada / Exterior:
Reboco externo com 35% de avanço, progredindo de forma constante rumo à conclusão
Status em novembro de 2025:
O projeto entrou em sua fase final de execução, com obras externas, sistemas de segurança e infraestrutura de acessos próximos da conclusão.
Destaques recentes:
Calçadas (Rua Asunción):
Os trabalhos nas calçadas encontram-se na fase final de conclusão.
Cobertura:
Instalação dos dutos de ventilação laminados totalmente concluída.
Sistemas de segurança:
Sinalização e iluminação de emergência totalmente instaladas e operacionais em todo o edifício.
Acesso Rua Villalba:
Rampas e portões instalados e totalmente operacionais.
Fachada Rua España:
Superfície envidraçada da fachada em fase final de acabamento.
Acesso Rua Asunción:
Rampa, portão e fechamento perimetral totalmente executados e em funcionamento.
Status em dezembro de 2025:
Park Lofts Airport entrou oficialmente em sua fase final de desenvolvimento, com foco nos procedimentos de conclusão, preparação operacional e coordenação da entrega das unidades aos investidores.
Transição para a fase final de desenvolvimento e pré-entrega.
Relação com investidores:
Início das comunicações com investidores para coordenar o processo de entrega e confirmar o recebimento das informações finais do projeto.
Preparação operacional:
Coordenação administrativa e logística em andamento para a entrega dos apartamentos.
Próximos passos:
Inspeções finais, documentação e agendamento das entregas das unidades.
