Baufortschritt Park Lofts Recoleta
Modernes Wohnen im Herzen von Recoleta
Park Lofts Recoleta erreicht neuen Meilenstein – Oktober 2025 Bauupdate
Asunción, Paraguay | Aufnahme: Oktober 2025

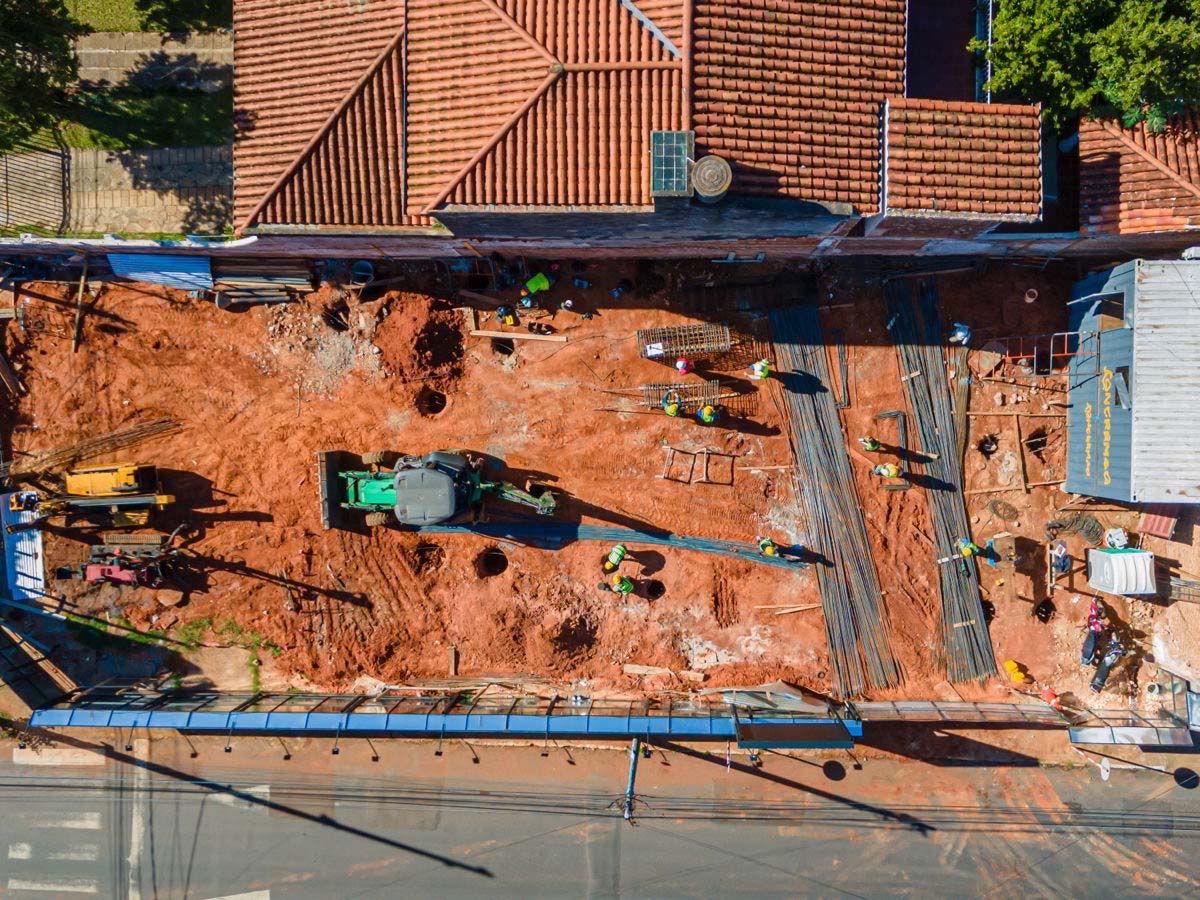

Status im August: Das Projekt hat 36 % der fertiggestellten Betonstrukturen erreicht, mit folgendem Fortschritt:
-
Cimientos (Fundamente): 90 % abgeschlossen
-
Erdgeschoss: 100 % abgeschlossen (einschließlich doppelter Raumhöhe)
-
Erste Wohnebene: 100 % abgeschlossen
-
Zweite Betonplatte im August gegossen Obwohl die Prozentsätze einen erheblichen Fortschritt zeigen, ist es wichtig hervorzuheben, dass ein großer Teil des Betonvolumens auf die Fundamente und das Erdgeschoss mit doppelter Höhe entfällt — beides zentrale Strukturelemente dieses Projekts.
Status im September: Die Erschließung erreichte neue Meilensteine durch die großflächige Installation von Strukturelementen:
-
21 Säulen installiert
-
Treppe Erdgeschoss → Ebene 1: Schalung und Bewehrung abgeschlossen
-
Erdgeschoss: 100 % der Schalung entfernt
-
Perimeterschutz-Plattform: installiert (außer Bereich des Service-Aufzugs)
-
Zahlungszertifikat #4: geprüft und genehmigt
-
PD-Platte: vollständig gegossen
-
Treppe Erdgeschoss → Ebene 1: installiert
-
Mauerwerk, typisches erstes Stockwerk: im Bau
-
Säulen, Ebene 4: Design geprüft und genehmigt Das Mauerwerksdesign auf Ebene 1 markiert den Beginn der nächsten Bauphase, während die Verstärkungsbalken an der Oberseite des Ausgleichsbalkens die Struktur weiter stärken. Die kontinuierliche Überprüfung von Bewehrungen und Ebenen bestätigt die Bauqualität des Projekts.

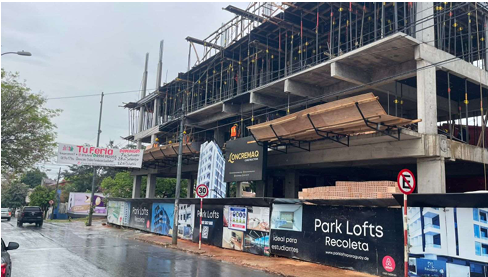

Status im Oktober: Nach nur 10 Monaten Bauzeit macht das Projekt beeindruckende Fortschritte in einem der besten Viertel von Asunción, in unmittelbarer Nähe zu allen wesentlichen Dienstleistungen und Einrichtungen. Aktuelle Highlights:
-
Fünfte Geschossplatte: Erfolgreich gegossen, was einen bedeutenden Meilenstein im Zeitplan darstellt.
-
Treppenhäuser: Betonierung von zwei Treppenabschnitten abgeschlossen, um die vertikale Zirkulation des Gebäudes zu gewährleisten.
-
Ebene 1 und Ebene 2: Mauerwerksarbeiten abgeschlossen, wodurch die Räume klar definiert und die Gebäudehülle weiter gefestigt wurde.
-

Installationen auf Ebene 1: Elektroinstallationsarbeiten haben begonnen. Transformatorenschacht und Untergrundtank wurden betoniert.
-
Boden auf Ebene 1: Unterbeton abgeschlossen. Mit dem Auftragen des Zementbodens wurde begonnen, um die Oberfläche für die nächste Bauphase vorzubereiten.
Status im November: Das Projekt setzt seinen vertikalen Aufstieg und die Stärkung der Versorgungs-Infrastruktur fort:
-
Die Bewehrung von Trägern und der Platte auf Ebene 6 wurde abgeschlossen, zusammen mit dem Betonguss für diese Platte. Zusätzlich fand der Betonguss für die Säulen auf Ebene 6 statt. Diese Aufgaben stärken die Stabilität der Ebene und bereiten das Gebäude auf den weiteren vertikalen Bau vor.
-
Die Installation der elektrischen Unterputzdosen in den Wänden der Ebenen 1 bis 3 wurde abgeschlossen und erreichte einen Fortschritt von 100 %. Auf Ebene 4 hat diese Arbeit gerade begonnen. Parallel dazu wird die Installation der Rohrleitungen für das Brandschutzsystem (PCI) auf Ebene 1 fortgesetzt, die nun zu 50 % abgeschlossen ist, was Fortschritte bei der wesentlichen Dienstleistungsinfrastruktur des Gebäudes ermöglicht.
-
Die Mauerwerksarbeiten schreiten stetig voran: Die Ebenen 1, 2 und 3 haben 100 % Fertigstellung erreicht, wobei alle Mauerarbeiten abgeschlossen sind. Ebene 4 zeigt 80 % Fortschritt und tritt in die Endphase ein. Ebene 5 hat vor kurzem begonnen, wobei 10 % Fortschritt verzeichnet wurden.
-
Schalung und Bewehrung von Trägern und der Platte auf Ebene 7 sind derzeit im Gange, als Vorbereitung für den geplanten Betonguss. Gleichzeitig wird die Installation der Aluminium-Vorrahmen fortgesetzt, die nun 50 % Fertigstellung erreicht hat, was die Platzierung der endgültigen Fenster- und Türeinheiten ermöglichen wird.

Status im Januar: Nach nur 13 Monaten Bauzeit macht das Projekt beeindruckende Fortschritte — gelegen in einem der besten Viertel von Asunción, in unmittelbarer Nähe zu allen wesentlichen Dienstleistungen und Annehmlichkeiten.
-
Struktur und Betonarbeiten:
-
Betonguss der Platte auf Ebene 9 am Mittwoch durchgeführt.
-
Betonguss der Säulen auf Ebene 9 am Mittwoch abgeschlossen.
-
Treppenstruktur bis Ebene 9 fertiggestellt.
-
Laufende Schalungsarbeiten für die Solarium-Platte.
-
Mauerwerk und Verputz:
-
Mauerwerksarbeiten von Ebene 1 bis Ebene 6: 90 % Fortschritt.
-
Mauerwerksarbeiten auf Ebene 7: 60 % Fortschritt.
-
Verputzen von Ebene 1 bis Ebene 4: 85 % Fortschritt.
-
Verputzen von Ebene 5 bis Ebene 7: 60 % Fortschritt.
-
Böden, Unterböden und Estriche:
-
Unterboden- und Estricharbeiten von Ebene 1 bis Ebene 4: 100 % abgeschlossen.
-
Unterboden- und Estricharbeiten von Ebene 5 bis Ebene 6: 40 % Fortschritt.
-
Verlegung von Bodenbelägen in Fluren, Wohnungen und Balkonen auf Ebene 1: 10 % Fortschritt.
-
Installationen und Rahmen:
-
Elektrodosen von Ebene 1 bis Ebene 3: 100 % abgeschlossen.
-
Elektrodosen von Ebene 4 bis Ebene 7: 30 % Fortschritt.
-
Installation der Brandschutzrohre (PCI) von Ebene 1 bis Ebene 4: 80 % Fortschritt.
-
Sanitärrohre von Ebene 1 bis Ebene 3: 86 % Fortschritt.
-
Sanitärrohre von Ebene 4 bis Ebene 5: 15 % Fortschritt.
-
Installation von Fenster- und Schiebetürrahmen: Ebenen 1 bis 4 zu 100 % abgeschlossen; Ebene 5 zu 30 % Fortschritt.
Status im Februar: Dem aktuellen Zeitplan zufolge rechnet das Bauunternehmen Concremaq mit der Fertigstellung von Park Lofts Recoleta Anfang Juli 2026. Die Fertigstellung eines zehnstöckigen Gebäudes mit 89 Wohnungen innerhalb dieses Zeitraums stellt eine Rekordgeschwindigkeit für Paraguay dar – ein Erfolg, der trotz mehrerer unvorhergesehener Ereignisse während der Projektentwicklung erzielt wurde. Starke Regenfälle im März und April 2025 verzögerten die geplanten Fundamentarbeiten, und das gesamte Jahr verzeichnete überdurchschnittliche Niederschläge. Hinzu kamen weitere Faktoren, wie Verzögerungen beim internationalen Materialtransport, insbesondere der Aufzüge aus China, deren Ankunft nun für Mai geplant ist. Dank intensiver Arbeitsorganisation, einschließlich verlängerter Arbeitstage und Feiertagsarbeit zwischen Weihnachten und Neujahr, deutet jedoch alles darauf hin, dass die Wohnungen schneller als üblich für Projekte dieser Größenordnung in Paraguay fertiggestellt werden.
Voraussichtliches Lieferdatum: Juli 2026. Mit einer geplanten Gesamtdauer von 15 Monaten (ab einem gewissen Meilenstein) zeichnet sich dieses Apartmentgebäude durch sein modernes Design und seine hohe Bauqualität aus.
