Los Árboles errichtet seine ersten Betonstützen

Baufortschritt

Nach Abschluss der Pfahlgründung hat Park Lofts Los Árboles bereits seine ersten Stahlbetonstützen betoniert: Die Tragstruktur des Gebäudes beginnt, sich über den Fundamenten zu erheben.

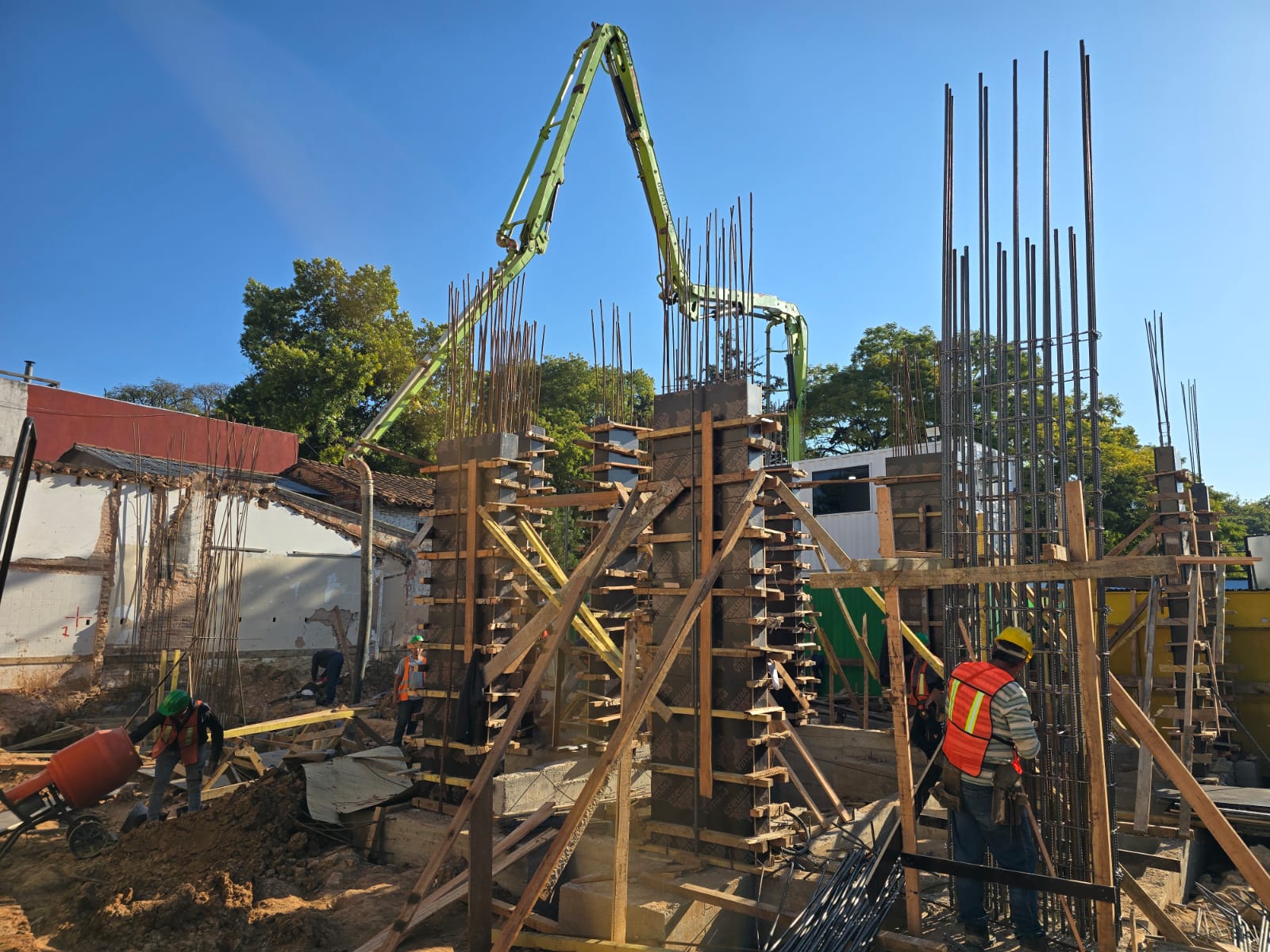

Betonieren von Stützen bei Park Lofts Los Arboles
Betonieren der ersten Stahlbetonstützen.

Nach erfolgreichem Abschluss der Pfahlgründungsarbeiten arbeitete das Team an einer breiten Front weiter: Abtransport von überschüssigem Material aus den Grabungen, neue Ausgrabungen und Schalungen für Fundamentköpfe, Montage der Anschlussbewehrung für Stützen und Träger sowie das Betonieren neuer Fundamentköpfe und -träger der ersten und zweiten Bauetappe. Parallel dazu schritt der Bau der Klärgrube voran, einschließlich der Betonierung ihrer Wände, mit einer manuellen Vertiefung in einem Abschnitt, wo die erforderliche Gründungstiefe dies verlangte.

Der Meilenstein dieser Periode war das Betonieren der ersten Stahlbetonstützen des Gebäudes. Mit den bereits ausgeführten Fundamentköpfen, Trägern und Stützen erhebt sich die Tragstruktur nun sichtbar über den Fundamenten, was den Übergang von der Gründung zum Hochbau markiert.

100%Pfahlgründung abgeschlossen
Erste StützenBereits betoniert
Nächster MeilensteinTragstruktur im Aufbau

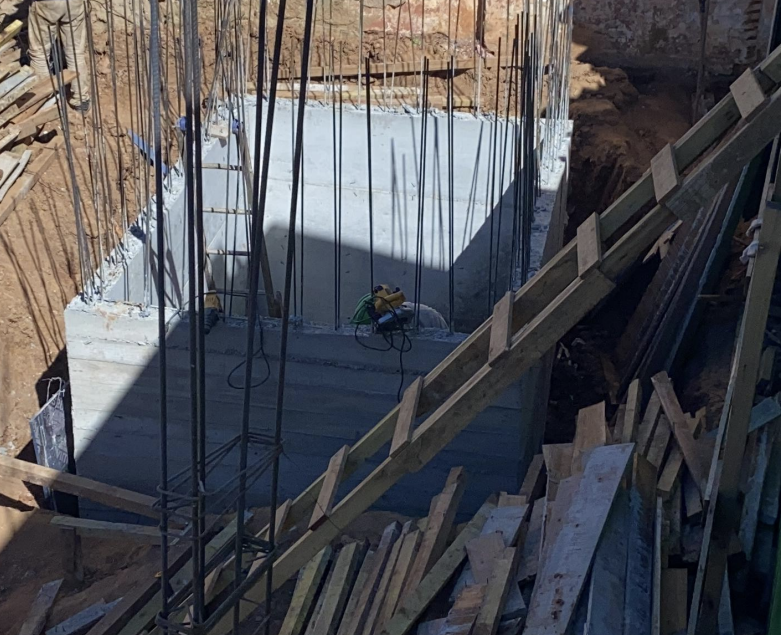

Fundamentfortschritt bei Park Lofts Los Arboles
Ausgrabung und Schalung der Fundamentköpfe.

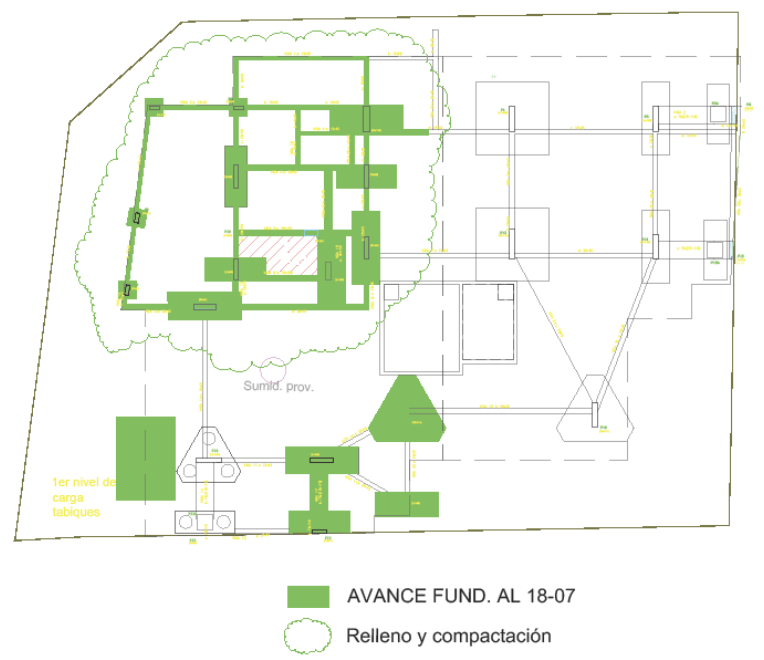

Fortschrittsplan der Fundamente von Park Lofts Los Arboles
Fortschrittsplan der Fundamente: in Grün die bereits ausgeführten Abschnitte sowie Verfüllung und Verdichtung.

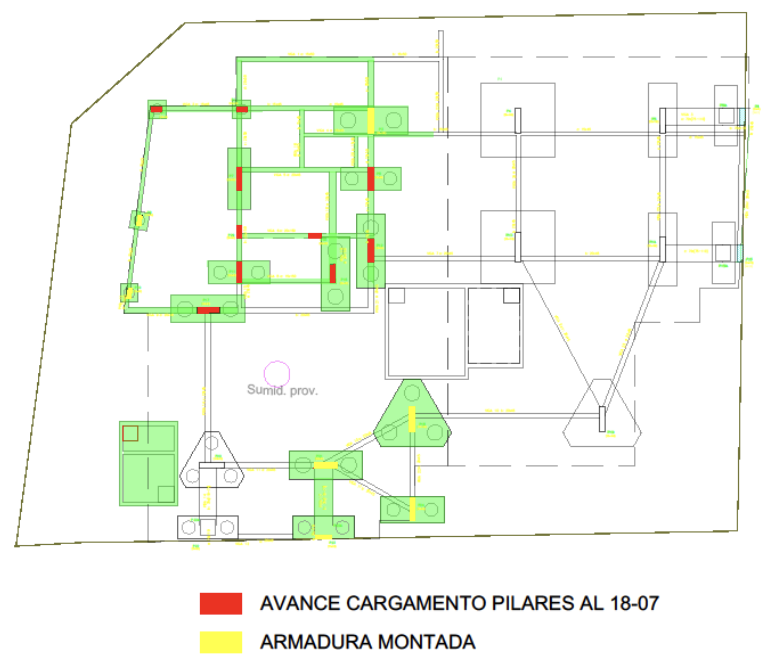

Fortschrittsplan der Stützen von Park Lofts Los Arboles
Fortschrittsplan der Stützen: in Rot die bereits betonierten Stützen; in Gelb die bereits montierte Bewehrung.

Der aktualisierte Fundamentplan zeigt den kontinuierlichen Fortschritt bei Fundamentköpfen, Trägern und weiteren Bauteilen, während der Stützenplan die bereits betonierten Stützen sowie die Abschnitte mit bereits montierter Bewehrung dokumentiert. Die fertiggestellten Bereiche werden planmäßig weiter ausgedehnt, während die verbleibenden Abschnitte bereits für die nächsten Etappen vorbereitet werden.

In den kommenden Wochen stehen die Fortsetzung der Gründungsarbeiten und das Betonieren neuer Fundamentköpfe und -träger, die Errichtung neuer Stahlbetonstützen, die Fortführung der Arbeiten an der Klärgrube sowie weitere Erdarbeiten und Vorbereitungen entsprechend dem Baufortschritt an. Das Projekt bleibt trotz der zahlreichen Regentage, die die frühe Bauphase erschwerten, im vorgesehenen Zeitplan.

  • 11.08.2026
